盛夏时节,建设正酣。在建工建投承建的S20长丰至固始高速公路霍邱至皖豫界段02标项目现场,处处涌动着大干快上的热潮。全体建设者紧抓施工黄金期,路基、路面、桥梁等各作业面协同作战,全力以赴抢进度、保节点,项目建设驶入“快车道”。

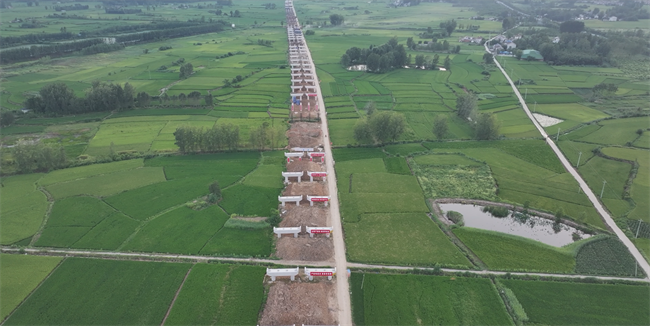

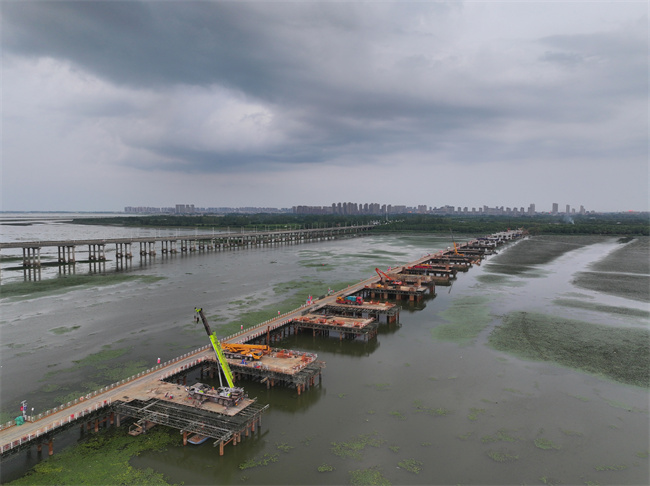

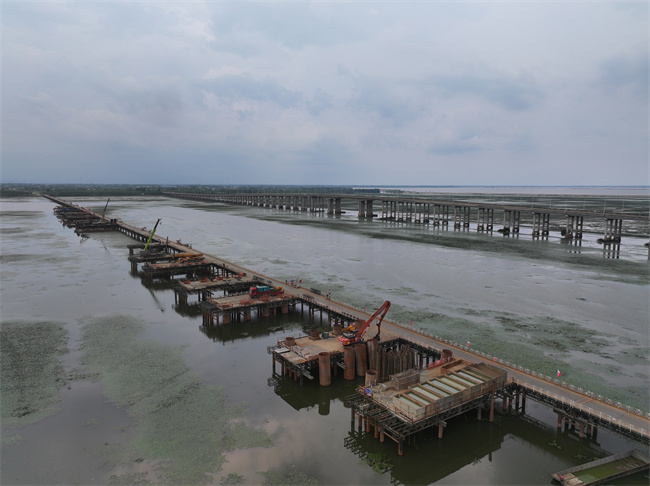

截至当前,项目累计完成产值27652万元,占合同总量的18.16%。路基工程关键段K20+420-K20+670原地面完成验收,同步推进路基清表1.4公里、清淤1.2万方,完成4%灰土试验段施工2000方,为后续大规模施工奠定坚实基础;桥梁工程进展显著,桩基已完成900根,占总量近六成,墩柱浇筑342个,完成总量18.3%,盖梁架设92座,占比13.7%,预制梁板完成286片,占总量10.8%,为下部结构施工顺利展开创造了有利条件;涵洞工程也在有序推进,已建成圆管涵5道、箱涵通道1道。


下一步,项目管理团队将始终秉持高标准、严要求,持续优化资源配置,科学穿插工序,严把安全质量关,全力以赴倒排工期,确保安全、优质、高效完成建设任务。
